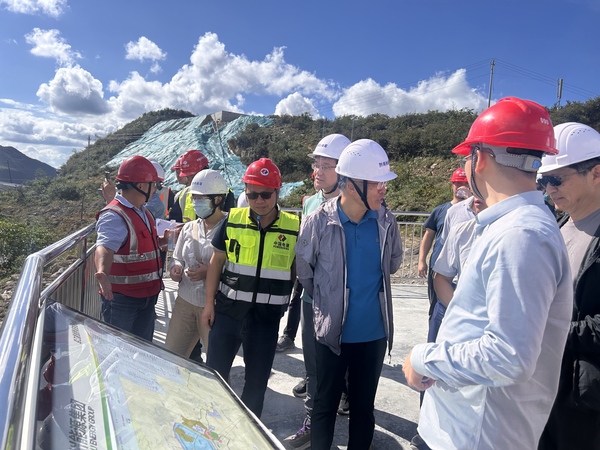

受贵州乌江能源黔南抽水蓄能有限责任公司委托,规划总院于工程现场主持召开了黔南抽水蓄能电站2025年度第一次技术咨询会议。参加会议的有黔南公司,中国电建集团贵阳勘测设计研究院有限公司,中国电建集团昆明勘测设计研究院有限公司项目监理部、四川二滩国际工程咨询有限责任公司·贵州黔水工程监理有限责任公司联合体监理部,中国水利水电第五工程局有限公司项目经理部、中国水利水电第十四工程局有限公司项目经理部、中国水利水电第十六工程局有限公司项目经理部、中国中铁五局集团有限公司项目经理部、中国中铁十六局集团有限公司项目经理部,中国电建集团中南勘测设计研究院有限公司安全监测项目部,哈尔滨电机厂有限责任公司等单位的领导、专家和代表。会议由全国工程勘察设计大师、集团首席技术专家杨泽艳主持。 黔南抽水蓄能电站位于黔南布依族苗族自治州境内,距贵阳市直线距离约67千米。电站装机容量1500兆瓦,为一等大(1)型工程,额定水头526米。枢纽工程主要包括上水库、下水库、输水系统、地下厂房和地面开关站等建筑物。上水库位于贵定县德新镇晓丰村黄龙山东侧天然岩溶洼地槽谷,正常蓄水位1602米,采用沥青混凝土面板全库盆防渗,沥青混凝土面板堆石坝最大坝高60米;下水库位于福泉市马场坪街道黄丝村小寨冲沟,正常蓄水位1070米,混凝土面板堆石坝最大坝高90米。输水发电系统采用两洞四机、尾部式地下厂房布置。输水距高比为5.4。 2023年2月,工程可行性研究报告通过审查,4月获贵州省发展和改革委员会核准。2023年10月,施工筹建准备工程开工。2024年12月,电站主体工程开工。目前正在进行上下库连接公路开挖支护施工、上下水库坝体填筑;厂房中导洞、顶层排水廊道及排水幕等已施工完成,正在进行主副厂房顶层扩挖施工;水泵水轮机转轮模型通过第三方试验验收。 为及时解决电站建设过程中遇到的技术问题,做好后续工程建设,结合工程施工实际情况,黔南公司组织参建各方针对场内主要道路方案设计调整、地下厂房进排风系统设计调整、地下洞室顶拱围岩稳定复核及开挖支护设计、上下水库进/出水口拦污栅检修方式调整、输水发电系统水力过渡过程计算复核等进行了深入研究。贵阳院提出了《贵州黔南抽水蓄能电站2025年度第一次技术咨询设计报告》,供本次会议咨询。 会前,与会专家和代表查勘了工程现场。会议听取了贵阳院关于报告主要成果的介绍,监测单位关于地下厂房监测成果的补充介绍,以及参建单位提出的有关问题,并进行了认真的讨论,形成了咨询意见。 查勘地下厂房 查勘上水库 |
||||||
|
