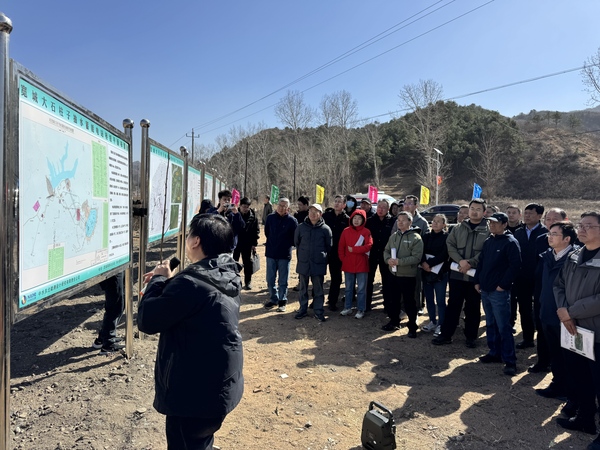

2025年3月26日至28日,河北宽城大石柱子抽水蓄能电站可行性研究阶段枢纽布置格局研究专题报告咨询、正常蓄水位选择专题和施工总布置规划专题报告审查会议在宽城召开。会议由规划总院主持,河北省发展和改革委员会、能源局、交通运输厅、水利厅,承德市发展和改革委员会、自然资源局、生态环境局、水务局、林业和草原局、文物局,宽城满族自治县县委、县人民政府及有关部门,电投(宽城满族自治县)抽水蓄能发电有限公司,中水东北勘测设计研究有限责任公司等单位参会。 宽城大石柱子抽水蓄能电站是河北省2024-2028年抽水蓄能项目布局优化调整项目。电站建成后供电京津唐电网,承担电力系统调峰、填谷、储能、调频、调相和紧急事故备用任务。 宽城大石柱子抽水蓄能电站位于河北省承德市宽城满族自治县境内,距承德、北京直线距离分别为104千米、250千米。初选电站装机容量1200兆瓦,初拟额定水头287米,连续满发小时数为6小时。电站枢纽建筑物主要由上水库、下水库、地下输水发电系统、地面开关站及补水系统等组成。上水库位于东梨园村上游东沟沟首,利用山间冲沟地形筑坝并扩库开挖形成,采用沥青混凝土面板全库盆防渗,最大坝高约147.5米;下水库位于青龙河左岸支沟孔家沟内,采用钢筋混凝土面板堆石坝,最大坝高约56.5米;输水发电系统长度约1.99千米。初拟工程施工总工期69个月,首台机组发电工期60个月。 会前,部分专家和代表实地查勘了工程现场,详细了解了工程地形地貌、枢纽布置、地质、水文、施工区周边环境等工程建设边界条件。 会上,与会专家和代表听取了中水东北公司对专题报告勘测设计成果的汇报,经过分组讨论和审议,形成“三大专题”报告审查意见初稿和下步工作建议。 查勘现场听取汇报 正常蓄水位选择和施工总布置规划审查会议现场 |
||||||
