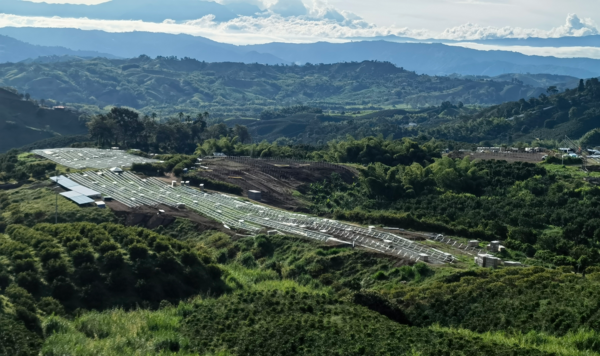

当地时间9月20日,水电四局承建的哥伦比亚CHEC光伏项目F站同步完成清表、开挖回填、钢柱搭设、电缆敷设、支架安装和实验板安装6项节点。 此前,项目因考古许可停工,重新开工后,为提升效率,保障按期实现节点目标,项目部同步展开土建施工、机械安装、电器安装、系统冷调热调等工作。最终,在短短的45天内完成了8.26公顷的清表、7500方的开挖回填、2755根的C型钢桩、320米的低压直流电缆敷设等关键节点工程量。同步还完成了南部2个区光伏支架安装90套、光伏板实验安装6组(112块)等关键性节点的实现。 哥伦比亚光伏CHEC项目总装机容量15.99兆瓦,由7.73兆瓦 +8.26兆瓦两个光伏区组成。施工范围包含整个光伏场区以内的研究、设计、设备供应运输、材料配件供应、土建施工安装、调试、试运行等主要工作。 项目建成后,将为哥伦比亚北部卡尔达斯省输送清洁的电力能源,极大缓解该区域供电压力,极大促进当地经济发展。 |
|||||
