马达加斯加在建项目履约“加速跑”
来源:水电十四局 作者:胡金战 杨蜀礼 摄影:李伯钧 巩凯 时间:2025-05-16 字体:[ ] 分享:

日前,从水电十四局获悉,该局马达加斯加各项目陆续迎来关键节点。

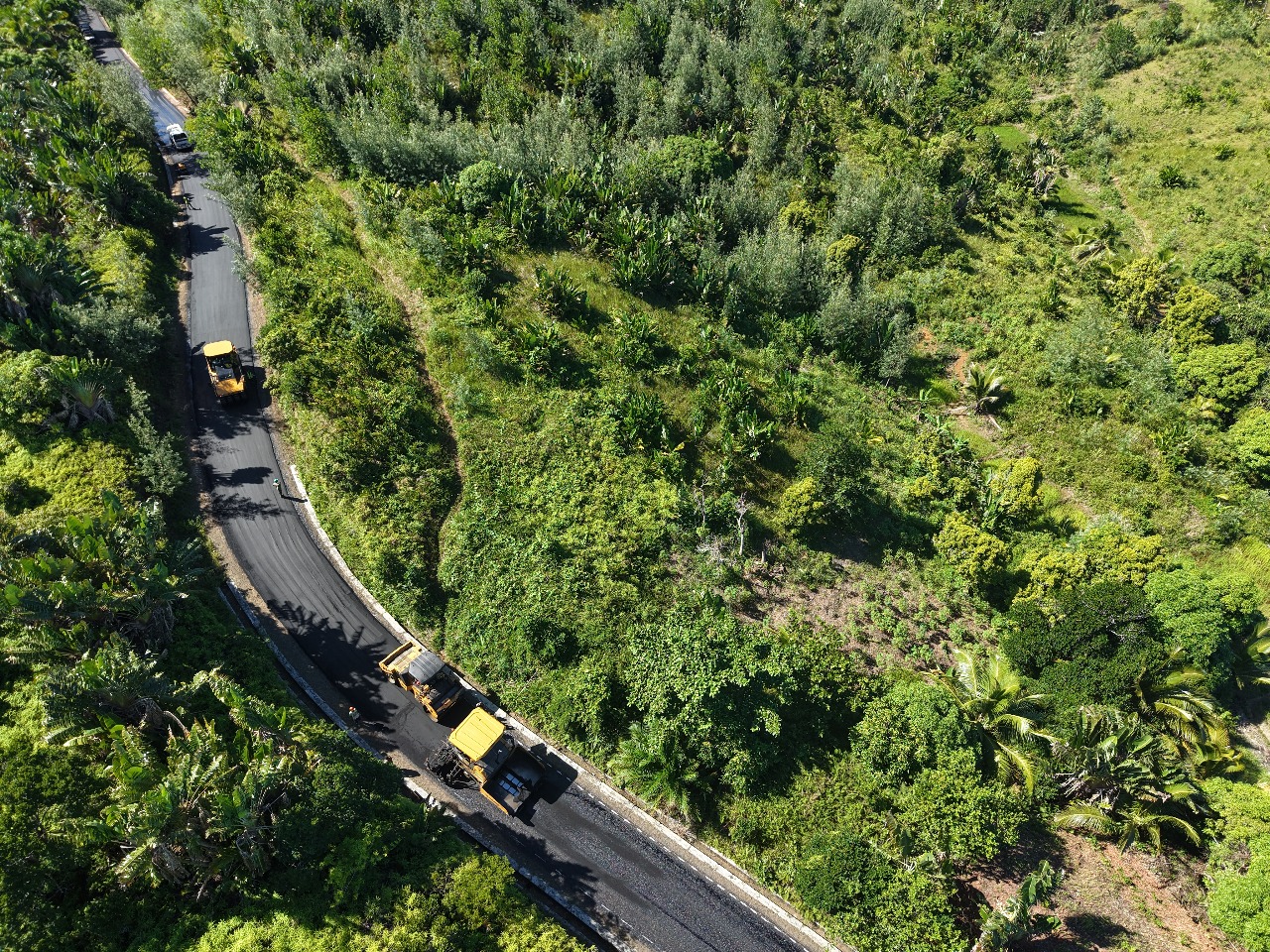

马达加斯加圣玛丽岛市政道路修复项目收官。项目两个合同全部施工提前完工,道路修复工程从建设阶段迈向验收阶段,目前已通过业主、监理组认定,完成项目技术验收,计划即日开始进行临时验收。项目投入使用后,将助力圣玛丽岛旅游及相关产业的发展,增加就业机会,繁荣当地经济。

马达加斯加诺西贝道路修复项目取得关键进展。I段约800米长的路面施工、Ⅱ段长约2600米排水结构物施工、Ⅲ段长约4600米排水构筑物施工相继完成。项目的顺利推进,将进一步改善诺西贝岛的交通状况,为当地经济发展、物流及旅游业注入活力。当地居民对此项工程关注度很高,表示期待道路早日全面投入使用,为居民和游客提供更便捷、安全的出行条件。

马达加斯加RNS5道路修复项目如火如荼加速推进。在桥梁工程建设方面,OF2(2跨)、OF3(2跨)和OF6(3跨)桥梁架设工作已完成,OF4(6跨)桥梁桩基、桥台和桥墩已全部完工,其余桥梁稳步推进中;路面工程建设方面,45+000-46+650路基块石填筑完成,46+650-47+650主路贯通,0+700-47+650主路已全线连通,车程缩短至1小时左右,获得业主和当地居民的高度赞誉。

马达加斯加4号国道2标段道路修复项目取得阶段性进展。施工团队已完成全线控制点位的寻找和弯沉度测试。路面设计和工程量计算工作也已启动,将综合考虑交通流量、气候条件、地理环境等因素,确保项目资源合理分配和成本有效控制。此外,路面施工方面成果显著,项目团队完成了通往马哈赞加市方向约5公里道路的紧急填坑修补工作,保障了道路的正常通行。随着项目的持续推进,4号国道将焕然一新,为区域交通改善和经济发展注入新动力。

马达加斯加塔那那利佛市政卫生和移动基础设施项目稳步推进。该项目涵盖72个基础设施工程,包括1个河道治理工程、54个混凝土街道工程与2个混凝土可通车道路工程、4个弹石道路工程、11个混凝土人行天桥以及安装1000个路灯的太阳能路灯工程等,建成后将全面改善当地卫生、交通、社区和排水等基础设施状况。截至目前,22个工程已全部施工完成,43个工程施工进入收尾阶段,其余工程正在加速推进中。

马达加斯加安得卡勒卡水电站4号机组项目迎来终验。安德卡勒卡电站是马达加斯加装机最大的水电站,电站采用“一管四机”的模式,总装机规模120兆瓦,投产发电后将向该国首都安塔那那利佛及沿线地区提供50%的用电需求。此次终验不仅检验项目建设最终成果,也为同类型水电站项目在工程技术、项目管理、国际合作等方面提供了宝贵参考资料。

水电十四局海外项目团队将坚定信心、鼓足干劲,以优质履约打造高品质工程,持续唱响五月“奋斗最美丽”乐章。
