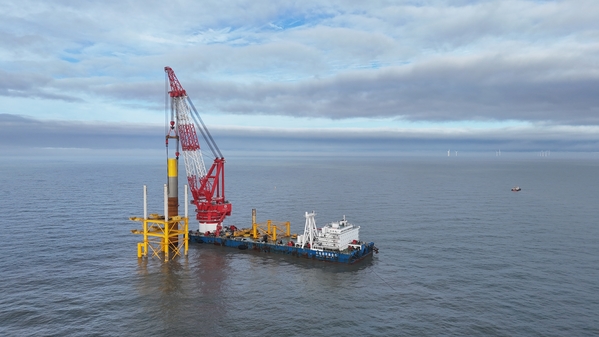

|
|||||
|
|||||
|
大海,蔚蓝深邃,充满时代赋予的发展机遇。 八十五公里之外,江苏盐城大丰的海岸线早已隐没在视线尽头。在这里,是中国迄今离岸最远的海上风电场,也是贵州工程公司“中电建双海壹号”初试锋芒的深蓝舞台。 潮汐变幻、浅滩密布。交通船来返一趟需十四个小时,人与物资的传送,在与时间拉锯。在这里,贵州工程公司的建设团队,开始了一场新的征战。 作为深海建设的“新手”,他们面临没有成熟的路径,没有既定的经验;船舶接船时空荡,关键设备需租赁;团队初建,沟通尚涩,施工效率难达预期……大海,以它的浩瀚与莫测,考验着每一个闯入者。 因难而退,从来不是电建人的选择。 五月的海风带着咸腥,也带着激情。“我们成功了!”首根单桩在波涛中缓缓立起,团队头上的阴霾终于被海风吹散。这是信心的一战,也是技艺的考验。明确的管理体系——“一机位一方案”“一桩一复盘”等精细举措;技术的赋能——依托北斗系统精准移船,配合3600吨全回转吊机,有序完成单桩翻身、自沉、沉桩、验收、移位等一系列关键工序配合。默契地配合,为大海上演了一场盛大的交响乐。当冲击锤落下,智能系统同步捕捉着每一丝震动、每一毫偏移。水平度0.53‰,远优于设计所要求的3‰,那一刻,他们不仅打下了桩,更打下了信心。 随着施工的深入,团队不断创新工艺。面对“溜桩”风险(桩身快速下沉失控),他们构建“吊打工艺”,通过控制钢丝绳的松弛度,巧妙化解重力势能的冲击;针对湍急的海流及海风的影响,他们设计出“五星锚阵”,五口重型锚呈星形布设,将万吨级船体牢牢锁定在施工位置。一套组合拳下来,单桩沉桩有效时间从初期平均约40小时,大幅压缩至24小时,叠加移位、就位及潮汐等待,单机位施工周期稳定控制在40小时内,效率比最初施工提升超50%。 一根、两根……直到第二十六根,每一根直径7.5米、平均重量1200吨的钢桩,都以毫米级的精度深深植入海底。这些钢铁巨柱不仅为未来的风机筑起了“定海神针”,更在茫茫大海上树立起电建人攻坚克难的丰碑。 在这片钢铁与海浪共舞的海域,智慧与安全始终如影随形。项目一开始便落地可视化系统与船舶备件PMS管理,打造了海上风电“智慧工地”:AIS信号实时监控船舶动态,人员登离船记录,构建起立体安全网。项目还结合工程实际提出“吊索具检查”“船舶专项安全检查”等排查治理方式,坚持按照“一机一案”机制开展工作。针对液压锤、振动锤、起重机等关键设备,建立专属安全档案,记录设备运行状态、检查频次、隐患整改情况;针对船舶航行、停泊、作业等不同场景,制定专项检查清单,确保每个环节的安全风险都能被精准管控。这些举措,让安全管理有据可依、精准又高效。 更令人欣慰的是,这片大海不仅见证了工程的进步,更孕育着人才的成长。通过系统的轮岗计划,培养项目负责人、技术总工、安全总监等核心人才十余名,为公司海上风电储备了精锐力量。 海阔天空,未来可期。这群搏浪者在大海上写下的,不仅是今天的成绩,更是明天的起点。在他们的身后,一座座风电机组正破水而出,在海天之间转动时代的年轮;而在他们的前方,还有更广阔的深蓝,等待下一次的“亮剑”远航。 |
|||||
|
