浙西南最大抽水蓄能电站全面投产发电
来源:水电三局 作者:李国欣 陈俊 王新怡 摄影:陈俊 楼易承 时间:2025-09-26 字体:[ ] 分享:

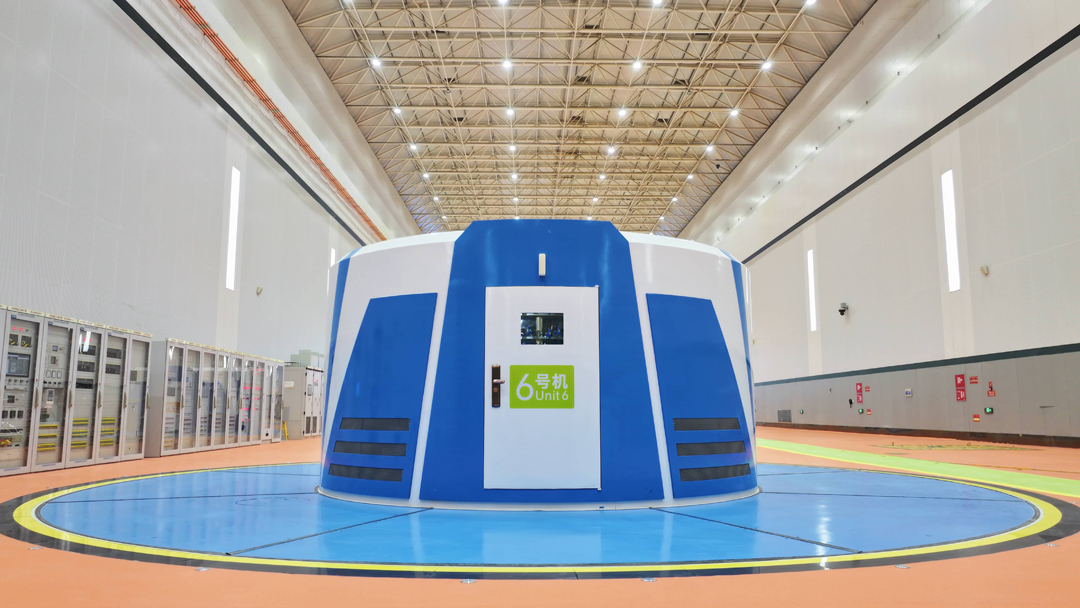

9月25日,公司设计承建的浙江缙云抽水蓄能电站6号机组顺利完成15天考核试运行,标志着这座总装机容量180万千瓦的华东能源枢纽实现全面投产发电。

该电站位于浙江省丽水市缙云县境内,是国家能源局“十三五”规划重点建设项目、浙江省重点工程项目,总装机容量180万千瓦,安装6台单机容量30万千瓦可逆式水泵水轮发电电动机组,设计年发电量18亿千瓦时、年抽水电量24亿千瓦时,以两回500千伏出线接入华东电网,全面投产后双向电力调节能力预计达360万千瓦。公司所属华东院承担勘测设计任务,水电十四局承担主体土建及金属结构安装工程施工任务,水电三局承担机电安装施工任务,水电十二局承担闸门及金属结构设备施工任务,西北院承担监理任务,中南院负责土建中心试验室任务,北京院负责工程施工安全监测。

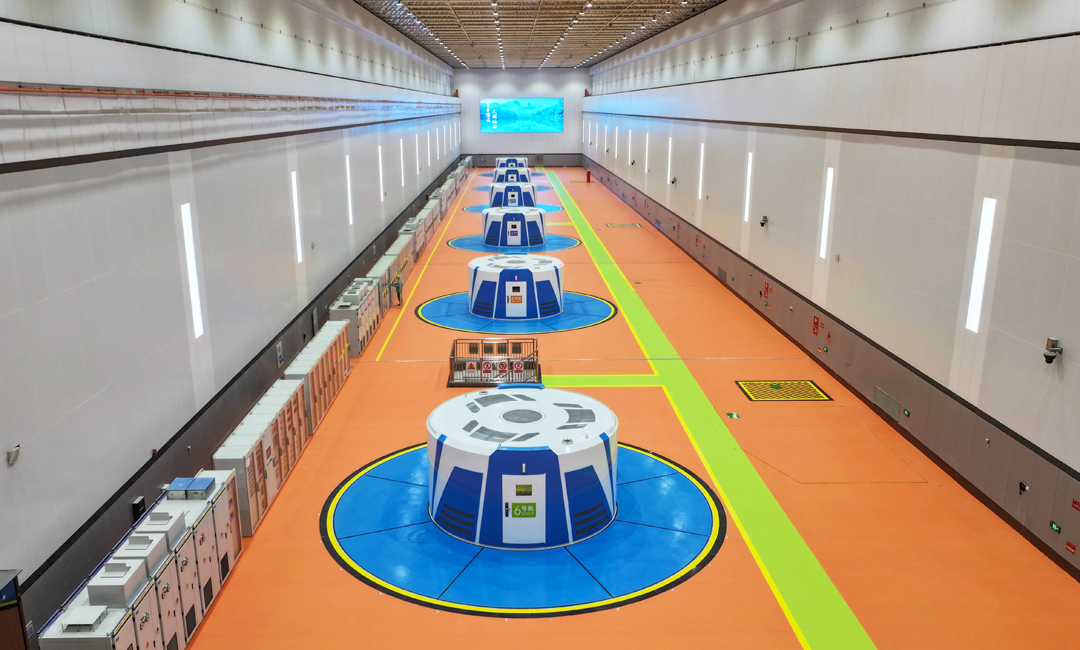

自2024年11月30日首台机组投产到现今的6号机组投入商运,水电三局制造安装公司缙云机电设备安装项目部以“十个月六发”、2025年“一年五投”的优秀业绩,交出了抽水蓄能电站“土建+机电”一体化施工的优异答卷。

在关键施工阶段,电建技术团队采用分层分块浇筑工艺,精准控制大体积混凝土几何尺寸与浇筑方向,创新应用百分表实时监测系统监控蜗壳变形数据,成功攻克施工难题。电气试验室团队创新“边安装,边试验”平行作业模式,完成300余项电气试验,以平均不到2个月投产一台机组的速度,相继完成5台机组投产。

电站全面投产后年发电量可达18亿千瓦时、年抽水电量24亿千瓦时,每年可节约标煤约23万吨,减少二氧化碳排放约46万吨,显著提升华东电网调节能力和清洁能源消纳水平。作为浙江“华东绿色能源基地”核心工程,该项目将为实现“双碳”目标提供核心支撑。
