国家重大水利工程陕西东庄水利枢纽大坝全线浇筑到顶
来源:水电四局 作者:彭书园 时间:2025-10-31 字体:[ ] 分享:

10月30日,随着12坝段076仓混凝土顺利收仓,由中国电建承建的全国唯一在建具有调水调沙功能的大型水利工程——陕西东庄水利枢纽工程大坝成功实现全线浇筑到顶,较计划工期提前8个月完成这一重大节点目标,为下闸蓄水奠定坚实基础。

东庄水利枢纽坐落于陕西咸阳市礼泉县,是国务院172项节水供水重大水利工程之一。中国电建所属水电三局、水电四局、水电八局、水电十四局、水电十五局、水电基础局、西北院参与工程建设。

工程采用混凝土双曲拱坝结构,坝顶高程804米、最大坝高230米,总库容32.76亿立方米,水电站装机11万千瓦,坝体混凝土浇筑总量达194万立方米,3台30吨平移式缆机为高强度浇筑作业提供核心支撑,并以“五项世界之最”备受行业关注:“世界上第一座以防洪减淤为主要任务的特高拱坝”“世界上含沙量和单位水沙荷载最大的特高拱坝”“世界上第一座在悬托型河谷上修建的特高拱坝”“世界上库区防渗规模最大、孔深最深的水利工程”“世界上第一座二道坝采用堆石混凝土的水利工程”。

大坝浇筑划分为21个坝段,坝顶最终浇筑至804米高程。自2023年2月启动大坝首仓混凝土浇筑以来,至今历时1000个日夜,累计完成862仓混凝土浇筑,最终建成。

七年的建设历程中,项目团队以技术创新和精细化管理,攻克了多项世界级施工难题。通过高陡边坡快速开挖、胶凝人工砂石围堰、无盖重固结灌浆等技术,成功缩短工期。同时,运用3台30吨平移式缆机组成“空中走廊”和智能温控系统,实施混凝土浇筑“一条龙”管理,创下单月最高浇筑强度9.77万立方米、大坝月均上升6.90米、单个坝段月上升15米的优异成绩。

工程建成后,将通过拦蓄洪水、调水调沙,使泾河下游防洪标准从10年一遇提高到20年一遇,渭河100年一遇的洪水可削减为50年一遇。同时,将有效缓解关中中部渭北“旱腰带”地区缺水问题,大幅改善泾渭流域生态环境,为黄河流域生态保护和高质量发展提供重要支撑。

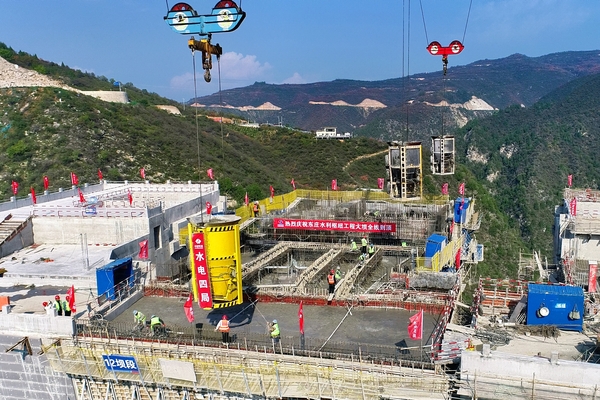

浇筑现场图

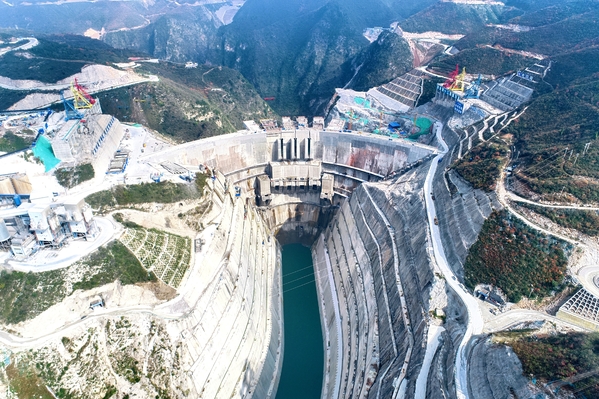

项目全景图
