河南工程公司方山县袁家甲村光伏扶贫项目并网发电
来源:河南工程公司 作者:刘畅 时间:2018-01-03 字体:[ ]

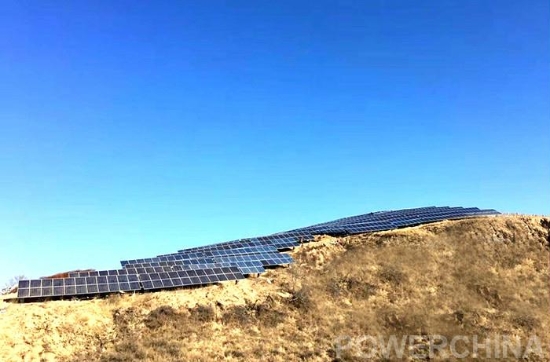

2017年12月28日晚,由河南工程公司承建的方山县袁家甲村13.53MWp光伏扶贫项目并网成功,次日13:16分,发电成功。

为顺利完成此次并网发电任务,项目团队在日均气温零下15度的凛冽寒冬,科学组织、攻坚克难,严格按施工规范施工,抓住关键施工点,仅用16天就优质高效地完成了开关站内除SVG外所有设备基础及电缆沟浇筑;33天完成倒送电、投SVG,实现并网一次成功。

此次并网发电圆满完成了原定12月30日的并网进度计划,得到了方山县政府及上海坤尚能源投资有限公司的大力肯定,进一步提升了河南工程公司在光伏新能源业务领域的实力和品牌,为公司实现转型升级与跨越发展积蓄了力量。
